こんばんは!#6のバトンを受け取りましたkumoプロジェクトメンバーのsacoです!


もうすぐバレンタインですね!誰か私にあの頃のトキメキをください。
という心の叫びはここまでにしまして。(泣)



自由が丘プロジェクトもとうとう、本日から本格的に工事がスタートしました!
今日からの工事期間中は現場日報をお届けするので、

リアルにこの空間が出来上がってゆく過程を、できたてホヤホヤな最新情報としてここにご報告していきたいなと思っております〜!

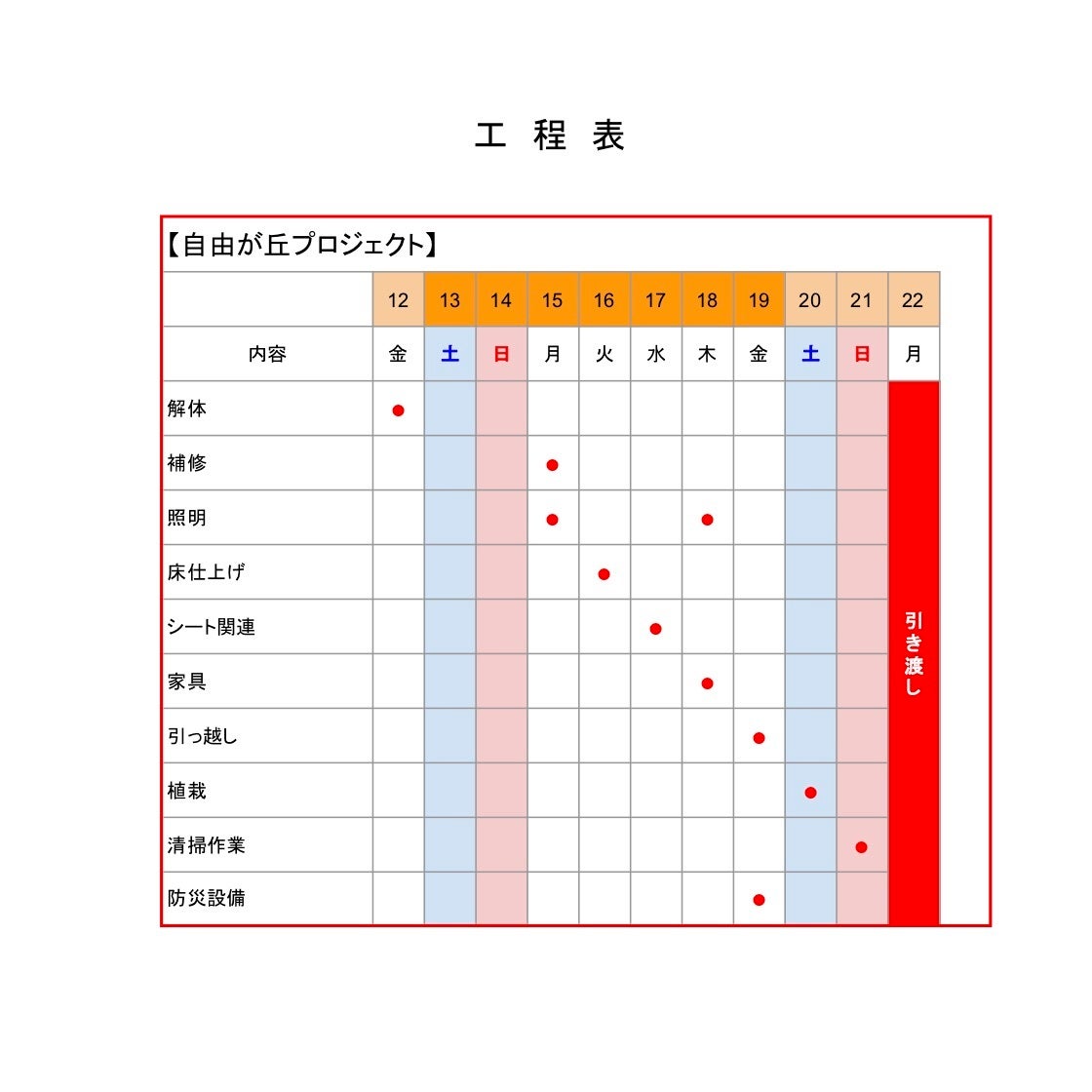

プロジェクトはこのようなスケジュールで動いていきます!
本日は最初の工程として、解体工事の日でした。

★2月12日(金)現場日報【解体】

〜解体前〜


■作業内容
まず、施主さんの要望として、ご主人の身長が180cmと高身長のため「天井の圧迫感をなくしたい」との第一要望があったので、天井の解体(石膏ボード、照明器具、換気扇、不要ダクトの撤去)。
そして前のテナントさんが残していったエントランスの青いパーテーションを撤去。

窓際の作り付けの収納とブラインドボックスも撤去。




✎こちらが解体図面です。


■解体工程
まずは養生から、


天井の石膏ボードを剥がします。


不要なダクトを撤去


現場監督のりゅうせいさん、職人さんと頑張っています!

解体後、でたゴミを搬出。

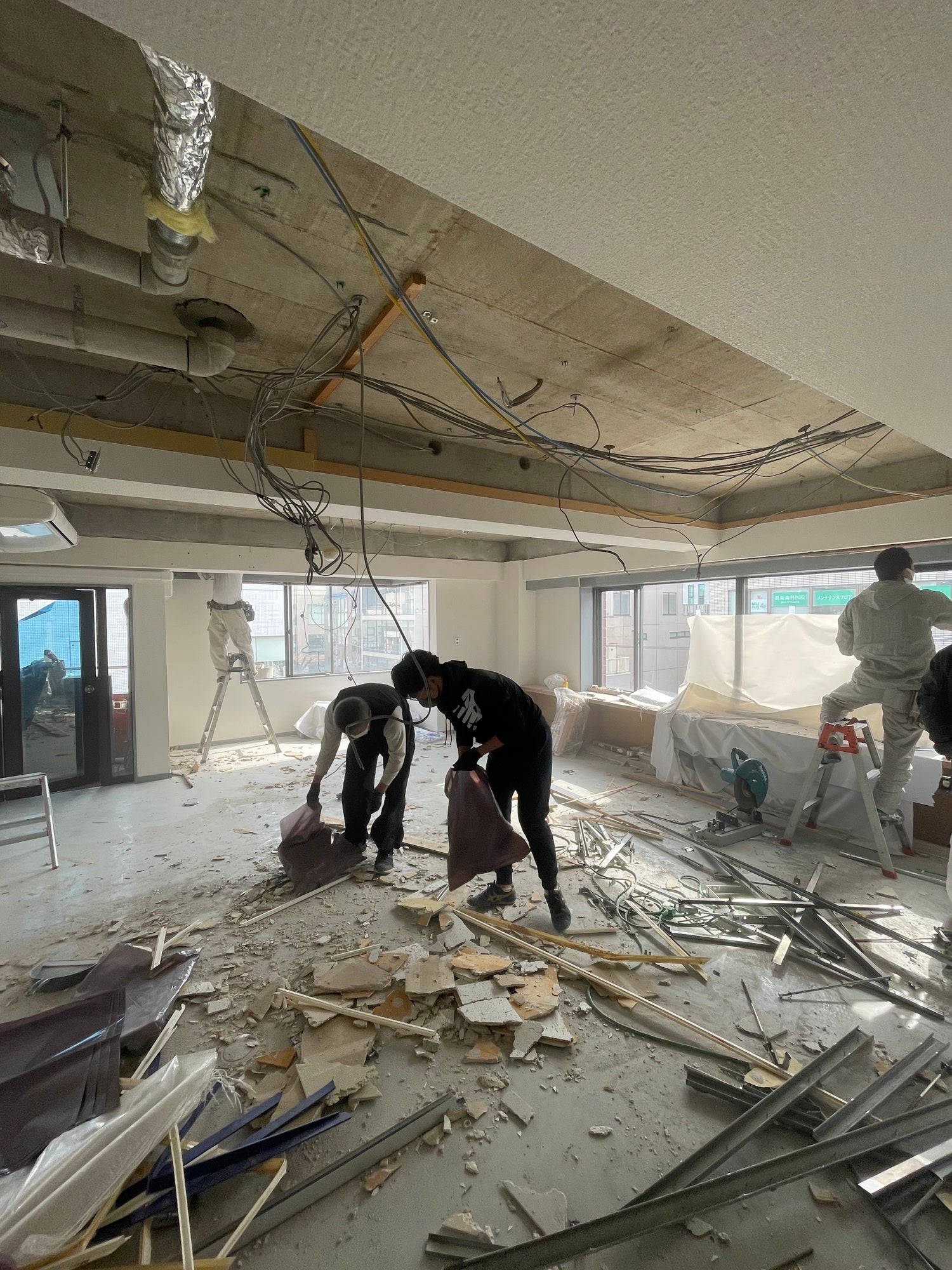

そうして解体が完了してスケルトン天井となった現場がこちら。



〜解体後〜



天井を解体して初めて見えてきた景色。
上階の配管が見えますがこれもいい味となります。
ボードがなくなり、とってもスッキリしました!
背の高いご主人も喜んでくれそう〜〜!
ここから吊り下がっている配線を整えて、天井は完成✨



どんな内装現場でも粉まみれになりながらの解体作業があって、
そこから素敵な空間が生まれるんですよね!
空間ができていく工程を一から見れるのは毎回とても感動します。
私も自分が設計した現場に立ち会うことが多いですが、
実際に現場を支えて作り上げていく監督さん職人さんがいるからこそ
できている仕事なので、いつも感謝でいっぱいです!



これから完成まで日々記録していきますので、皆さん一緒に見守って下さい〜♪


〜〜〜〜〜〜〜〜〜〜〜〜〜〜〜〜
◆現場監督りゅうせいさん(@Ryusei)の呟きコ〜ナ〜◆


初日は解体です!
何が出てくるかわからない、不安に押し潰されそうになりながら現場へ!
特にハプニングが起きることなく作業終了。
今回の解体は、ダイナミックに壊すだけでなく繊細で注意が必要な作業が多かった!
皆さん、解体は壊すだけのイメージがあると思いますが、処分のことも考えてたりと意外と細やかな工事なんですよ。

photo / @taishimikami

〜〜〜〜〜〜〜〜〜〜〜〜〜〜〜〜
